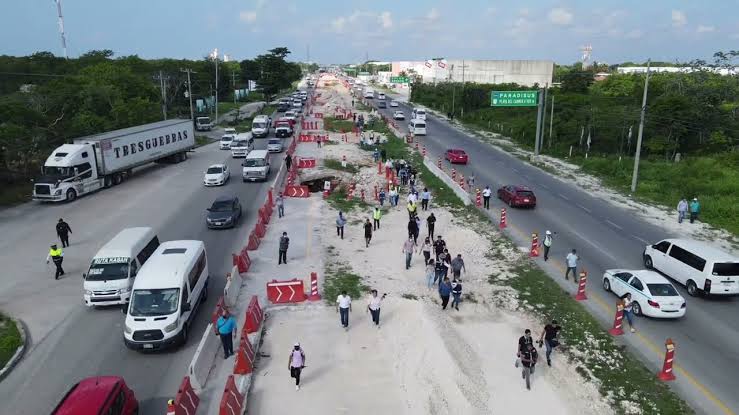

Además de los pagos en exceso dictaminados por la Auditoría Superior de la Federación (ASF) en la construcción del Tren Maya, el reporte también incluye irregularidades por hasta 1.2 millones de pesos en el proyecto denominado Modernización, Rehabilitación, Conservación, Operación y Mantenimiento de la Carretera Cancún-Tulum, a cargo del Fondo Nacional de Fomento al Turismo (Fonatur).
Según lo encontrado por la ASF, se observó una insuficiente planeación y programación de la obra en razón de que se realizaron pagos en los trabajos de construcción de una carretera provisional que no se concluyó; así como, diferencias entre el monto reportado como ejercido en el proyecto contra la documentación soporte relativa a los registros internos sin que se acreditaran, en su caso, las adecuaciones presupuestales correspondientes.
Además, “dos contratos de servicios, de supervisión y de elaboración del proyecto ejecutivo, se adjudicaron con base en el artículo 42 de la Ley de Obras Públicas Servicios Relacionadas con las Mismas, por circunstancias que no se actualizaron para la ejecución de los servicios contratados; y tampoco se acreditó documentalmente que los dictámenes técnicos cumplieran los requisitos establecidos en la normativa aplicable”, según se lee en el Informe Individual del Resultado de la Fiscalización Superior de la Cuenta Pública 2021.
“En cuanto al costo de obra, se observaron pagos improcedentes por 1,229.6 miles de pesos, puesto que no se acreditó documentalmente que el personal pagado realizó las actividades señaladas en los términos de referencia del contrato”, se añade en el documento.
La ASF encontró irregularidades del gobierno de Víctor Mas al frente del ayuntamiento de Tulum correspondientes al periodo de 2021.
Según el documento, la fiscalización realizada al municipio de Tulum “se focalizó en la gestión y ejecución de los recursos transferidos por concepto de participaciones federales, mismos que ascendieron a un monto de 115,553.9 miles de pesos; que equivale a una representatividad del 100% de las Participaciones Federales transferidas al municipio, de los cuales no se identificó el destino, orientación, ni el ejercicio del gasto”.
De acuerdo con la Auditoría Superior de la Federación, no se aclaró el destino de 115 millones 553,000 pesos “por la falta de registros contables y presupuestales específicos, de acuerdo con el clasificador por fuente de financiamiento, de las erogaciones financiadas con los recursos asignados de enero a septiembre de 2021 de las Participaciones Federales a Municipios 2021.
Con información de El Economista
También te puede interesar Leer
En un operativo de alto impacto, la Fiscalía General del Estado (FGE) de Quintana Roo…
El regidor Juan Humberto Novelo Zapata, décimo tercer regidor del Ayuntamiento de Solidaridad, Campecheño de…
La mañana del 21 de noviembre de 2024, el Pleno de la Cámara de Diputados…
En un acto de crueldad que ha conmocionado a la comunidad de Villas del Sol,…
Un total de 32 ciudadanos se registraron este 20 de noviembre como aspirantes a delegados…
Más de 8,500 solidarenses participaron esta mañana en el tradicional desfile cívico-deportivo para conmemorar el…
